디자인을 실제 제품으로 만드는 방법: 프로토타입 다음에 할 일
Vincent10분 읽기 ·

하나의 디자인을 실제 제품으로 만든다는 것은 작동하는 프로토타입에서 안정적이고 수익성 있게 대량 생산할 수 있는 제품으로 넘어가는 일입니다. 프로토타입 이후 핵심 단계는 DFM, 생산용 CAD, 공급업체 검증, 생산 테스트, 금형·치공구, 시범 생산, 품질 관리, 양산입니다.
어려운 점은 작동하는 프로토타입이 곧 생산 준비가 된 제품은 아니라는 것입니다. 소재, 공차, 조립, 금형·치공구, 규정 준수, 단위 경제성, 생산 일관성이 미해결일 수 있습니다. 금형, 인증, 재고, 대량 생산에 투자하면 실수의 비용이 훨씬 커집니다. 목표는 비용이 큰 제조 결정 전에 주요 위험을 제거하는 것입니다
Virse는 아이디어가 생산으로 향하는 동안 콘셉트, 참고 자료, 시각 자산, 디자인 결정을 연결합니다. 공유 캔버스와 여러 AI 에이전트, 장기 프로젝트 기억으로 팀은 디자인 의도, 브랜드 기준, 시각적 일관성을 전 과정에서 유지할 수 있습니다.

디자인을 단계적으로 실제 제품으로 만드는 방법은?
실용적인 제품화 과정은 12단계입니다.
- 문제와 수요를 검증합니다.
- 경쟁 제품을 조사합니다.
- 요구사항, 가격, 수량을 정의합니다.
- CAD를 만들거나 개선합니다.
- 적절한 프로토타입을 제작합니다.
- 실제 사용자와 테스트합니다.
- 디자인을 반복 개선합니다.
- DFM과 생산 엔지니어링을 마칩니다.
- 제조 문서를 준비합니다.
- 제조업체와 양산 사양에 가까운 샘플을 검증합니다.
- 금형·치공구와 시범 생산을 승인합니다.
- 품질 관리, 포장, 물류, 양산 체계를 갖춥니다.
핵심은 단순히 절차를 따르는 것이 아닙니다. 각 단계는 프로젝트 비용이 더 커지기 전에 특정 위험을 제거해야 합니다.
유용한 위험 검토 순서는 다음과 같습니다.
문제 → 수요 → 기능 → 사용자 경험 → 엔지니어링 → 제조 → 경제성 → 규정 준수 → 금형·치공구 → 생산 → 상업적 규모 확대
스케치를 바꾸는 비용은 낮지만 생산 금형은 다릅니다. 제품 개발은 근본 가정을 검증한 뒤에만 되돌리기 어려운 결정을 내릴 때 더 안전해집니다.
제조 전에 제품을 어떻게 검증할까요?
제조가 첫 대규모 투자가 되어서는 안 됩니다. 먼저 생산할 가치가 있는지 판단하세요.
금형 제작 전에 실제 사용자 행동 테스트하기

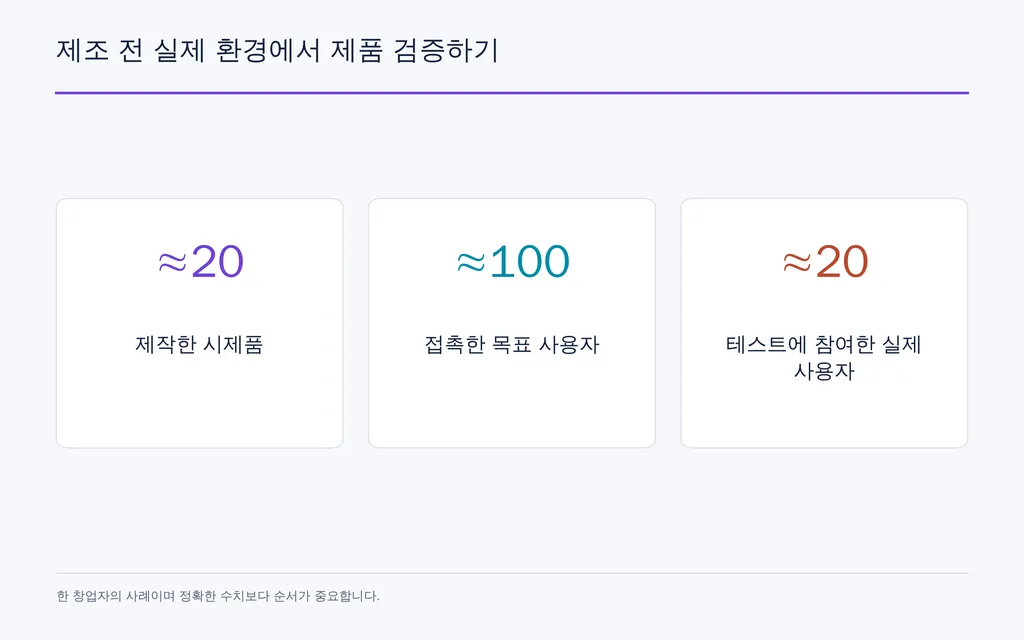

검토한 창업자 사례에서 한 물리적 제품은 더 큰 생산 투자를 결정하기 전에 약 20개의 프로토타입을 거치고, 약 100명의 목표 사용자에게 접촉했으며, 약 20명의 실제 사용자와 테스트했습니다.
정확한 숫자보다 중요한 것은 순서입니다.
변경 비용이 아직 비교적 낮을 때 실제 사용자가 제품을 사용했습니다. 덕분에 금형 제작 전에 사용성 문제, 기능 가정, 제품 가치를 검증할 수 있었습니다.
더 강한 검증 신호에는 다음이 있습니다.
- 반복적인 제품 사용
- 문제에 기반한 구체적 피드백
- 구매 요청
- 지불 의사
- 현실적인 절충 수용
칭찬은 약한 증거입니다. 행동이 더 강한 증거입니다.

디자인 확정 전에 경쟁 제품 조사하기
경쟁 조사에서는 세 가지에 답해야 합니다. 이미 어떤 대안이 있는가? 고객이 받아들이는 가격대는 무엇인가? 어떤 중요한 문제가 미해결인가?
이를 통해 이미 다른 곳에서 살 수 있는 기능을 개발하거나, 예상 시장 가격을 뒷받침하지 못하는 목표 원가를 정하는 일을 피할 수 있습니다.
이때 제품 디자인의 관점은 기능 복제가 아닙니다. 비싼 엔지니어링을 시작하기 전에 사용성, 성능, 업무 흐름, 소재, 포지셔닝, 가격의 부족한 부분을 파악하는 것입니다.
CAD를 제조 가능하게 준비하려면?
CAD는 중요한 이정표지만 CAD만으로 생산 준비가 끝나는 것은 아닙니다.
제조용 CAD는 생산 공정을 반영해야 합니다
제조 방법에 따라 공급업체는 다음을 필요로 할 수 있습니다.
- 소재
- 핵심 치수
- 공차
- 표면 요구사항
- 조립 간극
- 체결 부품
- 구배
- 벽 두께
- 수축 보정량
- 언더컷 분석
- 탈형 방향
- 제조 도면

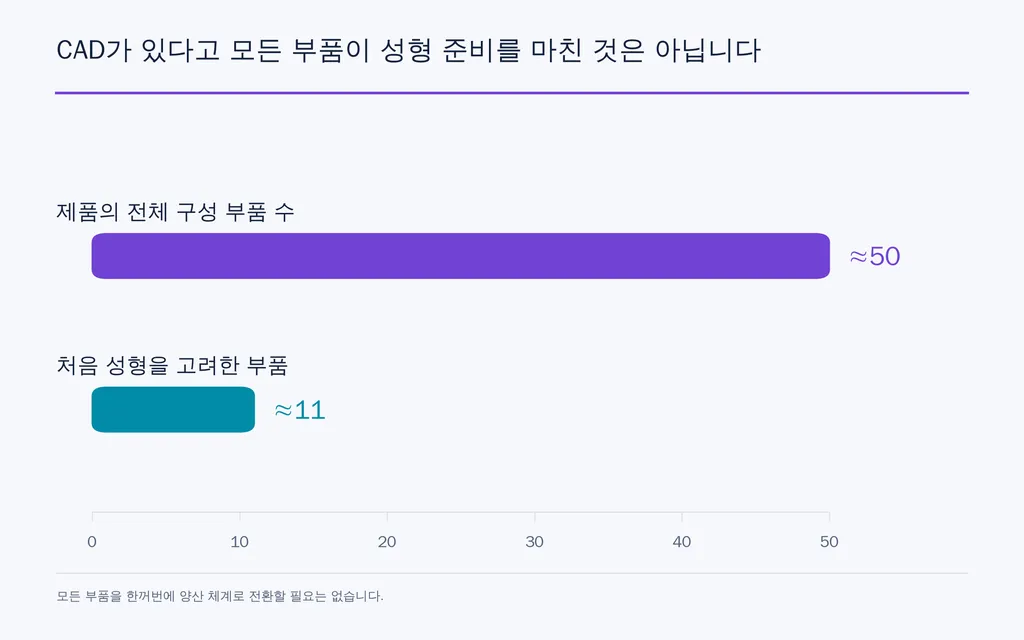

한 사례의 제품에는 약 50개의 부품이 있었고, 그중 약 11개는 처음에 성형을 고려했습니다. CAD는 이미 있었지만 중요한 제조 결정이 남아 있었습니다.
유용한 구분은 다음과 같습니다.
CAD는 제품이 무엇인지 정의합니다. DFM은 안정적으로 만드는 방법을 정의합니다.

가능하면 단계적으로 산업화하기
같은 다부품 사례는 모든 부품을 동시에 대량 생산으로 전환할 필요가 없음을 보여 줍니다.
강도가 중요한 부품부터 성형으로 옮기고, 수량이 적거나 자주 바뀌는 부품은 3D 프린팅을 유지할 수 있습니다.
단계적 산업화는 금형 투자 위험을 줄이면서 디자인 유연성을 유지합니다.
프로토타입에서 생산으로 갈 때 DFM이 중요한 이유는?
DFM은 예정된 제조 공정으로 안정적이고 반복 가능하며 수용 가능한 비용으로 생산하도록 설계를 조정하는 과정입니다.
이는 프로토타입과 생산을 잇는 실질적인 다리인 경우가 많습니다.
DFM으로 프로토타입이 감출 수 있는 문제 찾기
사출 성형 제품에서는 다음을 다룰 수 있습니다.
- 구배
- 벽 두께
- 언더컷
- 수축
- 금형 분할 전략
- 탈형 방향
- 공차
- 소재 거동
- 부품 수
- 조립 순서

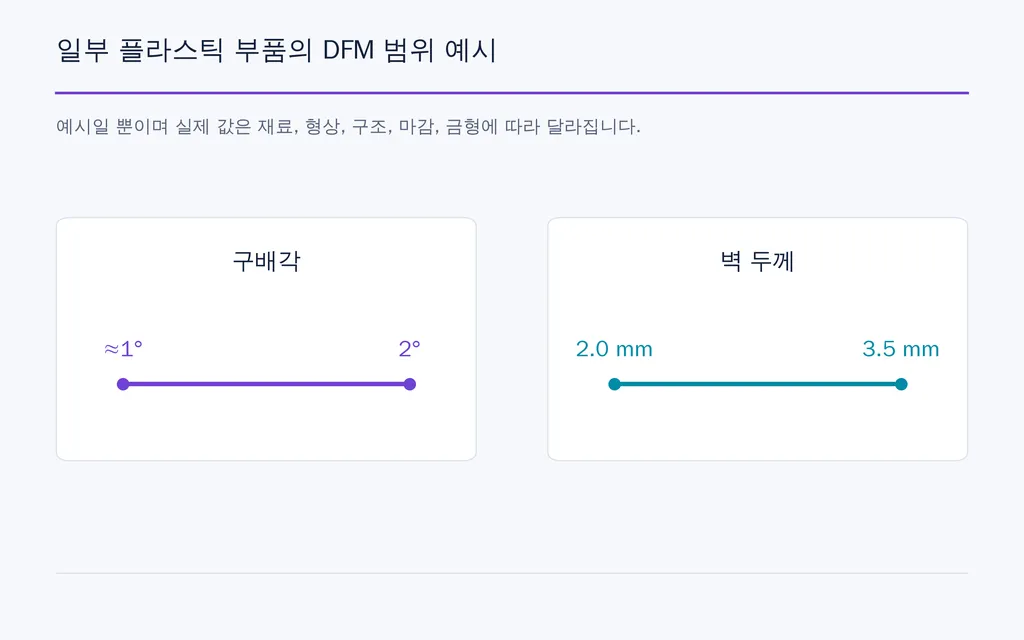

검토한 전문 지침은 일부 플라스틱 부품의 예시로 약 1–2°의 구배와 2.0–3.5 mm의 벽 두께를 제시합니다. 보편적인 사양은 아닙니다. 적절한 값은 소재, 형상, 구조, 마감, 금형 전략에 따라 달라집니다.
다른 사례의 부품은 작았지만 상당한 CAD 수정과 수만 달러의 금형이 필요했습니다.
작다고 해서 제조가 자동으로 단순해지지는 않습니다.

생산 전에 어떤 프로토타입이 필요할까요?
프로토타입은 하나의 단계가 아닙니다. 종류마다 다른 위험을 제거합니다.
기능 프로토타입에서 양산 사양 프로토타입으로
- 개념 증명은 아이디어가 작동할 수 있는지 확인합니다.
- 한편 외관 프로토타입은 겉모습을 테스트합니다.
- 기능 프로토타입은 기능을 테스트합니다.
- 엔지니어링 프로토타입은 견고성을 평가합니다.
- 양산 사양에 가까운 프로토타입은 최종 소재와 공정에 접근합니다.
- 시범 생산품은 결과를 일관되게 반복 생산할 수 있는지 확인합니다.
검토한 하드웨어 프로젝트는 이미 맞춤 PCB, ESP32-C3, LiPo 배터리, 스마트폰 앱, 3D 프린팅 외장을 갖췄습니다. 작동은 했지만 외장 제조, 생산용 전자부품, 조립, 포장, 규정 준수, 생산 규모 확대는 미해결이었습니다.
이 사례의 핵심은 다음과 같습니다.
작동하는 하드웨어가 곧 출시 가능한 하드웨어는 아닙니다.
금형 제작 전에 양산과 유사한 소재 테스트하기
검토한 다부품 제품은 ABS 성형, 오버몰딩, 초음파 용접을 사용하면서 20,000달러를 넘는 금형·치공구 비용을 고려하고 있었습니다.
하나의 프로토타입은 최종 소재의 모든 특성을 재현하지 않고도 형상과 기본 기능을 검증할 수 있습니다.
금형 비용이 커질수록 양산 조건에 가까운 테스트는 후기 설계 변경의 비용이 더 크기 때문에 가치가 높아집니다.
3D 프린팅에서 사출 성형으로 언제 바꿔야 할까요?
3D 프린팅에서 사출 성형으로 전환해야 하는 보편적 수량은 없습니다.
결정은 수량, 설계 안정성, 소재 요구사항, 금형 비용, 생산 속도, 목표 단위 경제성에 달려 있습니다.
유연성과 단위 경제성 비교하기
수량이 적거나 디자인이 계속 바뀔 때는 3D 프린팅이 유용합니다.
다음 조건에서는 사출 성형이 더 적합해집니다.
- 형상이 안정적임
- 수요가 더 명확함
- 최종 성형 소재가 필요함
- 생산 수량이 늘어남
- 낮은 단위 비용으로 금형 투자를 정당화할 수 있음

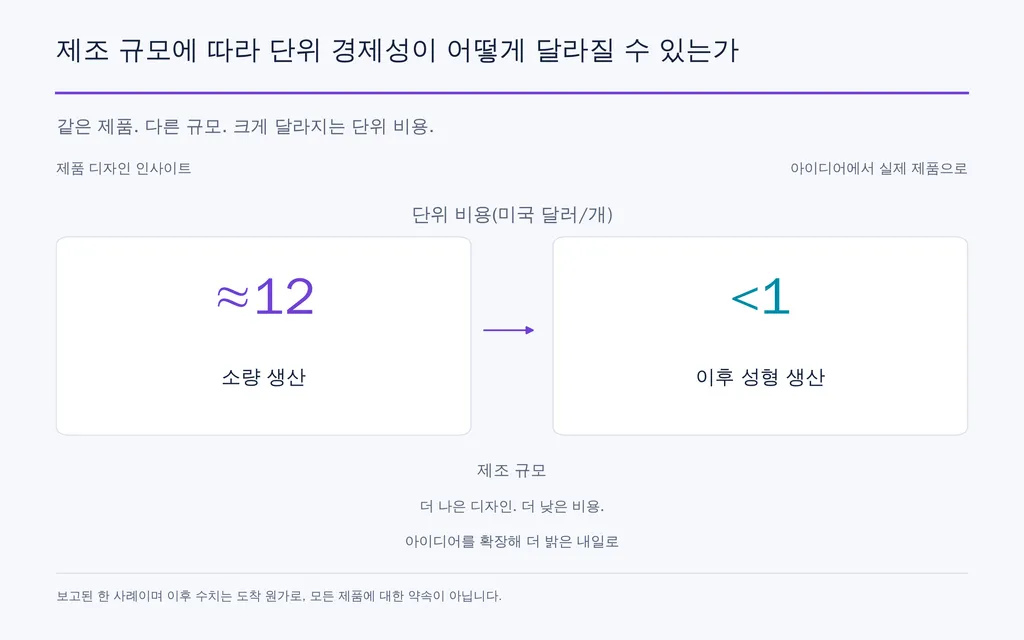

한 창업자 주도 사례는 소량 생산 때 약 개당 12달러가 들었지만 성형으로 전환한 뒤 도착지까지의 총비용이 보고상 개당 1달러 미만으로 내려갔습니다.
모든 제품이 같은 경제성을 얻는다는 뜻은 아닙니다. 이는 프로토타입과 양산의 경제성이 크게 다를 수 있는 이유를 보여 줍니다.

금형 제작 전에 제조업체를 어떻게 고를까요?
가장 싼 견적이 자동으로 가장 낮은 위험은 아닙니다.
가격뿐 아니라 엔지니어링 역량 보기
유용한 제조업체는 다음을 설명할 수 있어야 합니다.
- 제품을 어떻게 만들지
- 어떤 DFM 문제를 바꿔야 하는지
- 유사 제품을 만든 경험이 있는지
- 어떤 공정을 내부에서 수행하는지
- 누가 샘플을 만드는지
- 금형·치공구를 어떻게 관리하는지
- 품질 관리를 어떻게 할지
한 사례에서 공급업체가 돋보인 이유는 단순한 가격 제시가 아니라 구배와 소재 두께 문제를 찾아냈기 때문입니다.
금형 제작 전에 문제를 찾는 업체가 최저가 업체보다 더 큰 가치를 줄 수 있습니다.
명확한 승인 단계로 외주 개발 관리하기
조사에는 외주 개발이 예산을 크게 초과하거나 비싼 금형으로도 판매 가능한 결과를 만들지 못한 프로젝트가 포함됩니다.
실무적 교훈은 다음을 정하는 것입니다.
이정표, 결과물, 시험 기준, 인수 기준, 예산 승인 단계, 중단 조건.
공급업체의 가능하다는 말에만 의존하지 마세요. 각 개발 단계가 실제 목표를 달성했다는 증거를 요구하세요.
금형 제작 이후, 양산 전에는 무엇을 할까요?
금형 제작에서 곧바로 대량 주문으로 넘어가서는 안 됩니다.
다음 목표는 제조 시스템을 입증하는 것입니다.
시범 생산으로 반복 가능성 테스트하기
더 안전한 진행 순서는 다음과 같습니다.
금형·치공구 → 초기 샘플 → 수정 → 시범 생산 → 품질 검토 → 양산
완벽한 샘플 하나가 백 번째 제품도 올바를 것임을 보여 주지는 않습니다.
시범 생산은 다음을 드러낼 수 있습니다.
- 공차 변동
- 조립 오류
- 외관 결함
- 부품 불일치
- 포장 문제
- 생산 병목
- 부실한 품질 관리 절차
프로토타입 테스트는 제품을 검증합니다. 시범 생산은 공정을 검증합니다.
설계 동결 전에 규정 준수 검토하기
전자·무선 제품에서는 CE, RED, FCC 같은 요구사항이 전자회로, 안테나, 외장, 부품, 문서, 테스트에 영향을 줄 수 있습니다.
중요한 제품 개발 교훈은 고가 금형으로 설계를 고정한 뒤 필수 엔지니어링 변경이 나오지 않도록 충분히 일찍 규정을 조사하는 것입니다.
디자인을 실제 제품으로 만드는 비용은 얼마일까요?
유용하게 적용할 보편적인 평균은 없습니다.
조사에는 수천 달러로 시작한 창업자 프로젝트, 수만 달러짜리 개별 금형, 여섯 자릿수 금액의 금형 실패가 포함됩니다.

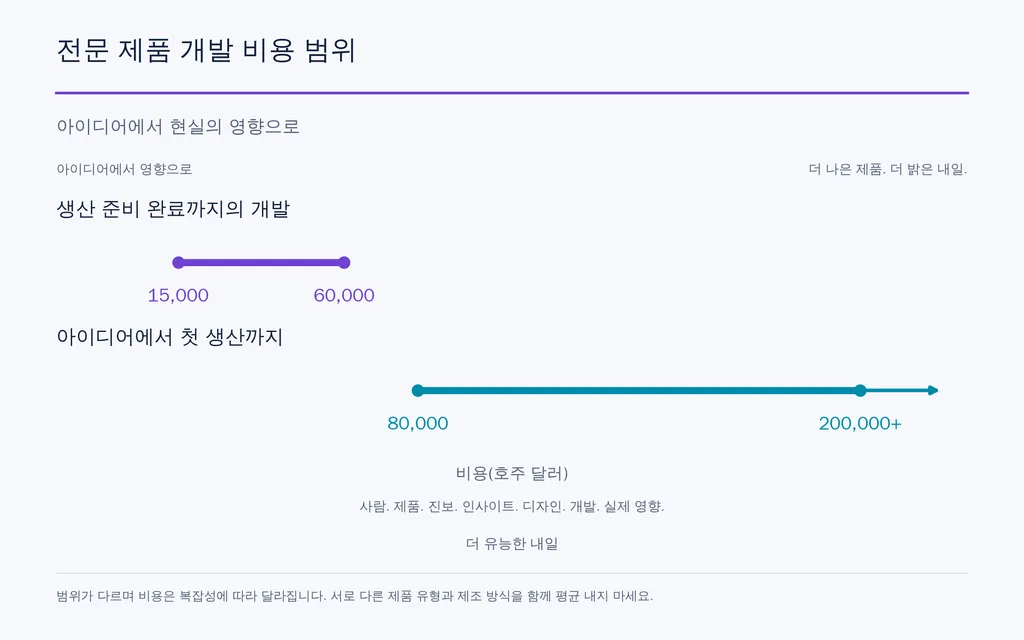

검토한 전문 제품 개발 견적은 복잡성에 따라 약 생산 준비 개발에 15,000–60,000호주달러부터 약 아이디어에서 첫 생산까지 전체 프로그램에 80,000–200,000호주달러 이상까지 다양합니다.
단순한 프로젝트는 몇 달이 걸릴 수 있지만 복잡한 전자제품, 연결형 제품, 인증이 필요한 제품은 훨씬 오래 걸릴 수 있습니다.
근본적으로 다른 제품과 개발 방식이므로 이 숫자들을 평균 내서는 안 됩니다.

더 나은 예산 질문은 다음과 같습니다.
다음 큰 지출을 승인하기 전에 어떤 불확실성을 제거해야 할까?
제조가 제품 개발의 끝이 아닌 이유
한 배치를 성공적으로 생산해도 제품 사업이 자동으로 성공하지는 않습니다.
검토한 제품 하나는 결국 150개가 넘는 소매점에 진출했지만 작은 초기 주문 때문에 재고 보충이 어려웠습니다. 더 큰 유통 기회는 유통을 뒷받침할 재고를 훨씬 많이 준비해야 한다는 새로운 문제를 만들었습니다.
이는 자주 간과되는 제품화 단계입니다.
실제 제품은 결국 제조를 다음과 연결해야 합니다.
포장 → 재고 → 물류 → 이익률 → 보충 → 유통 → 고객 피드백
첫 생산은 결승선이 아닙니다. 다음 디자인과 비즈니스 결정을 위한 새로운 증거를 만듭니다.
자주 묻는 질문
STL만으로 제조가 가능한가요?
대개 부족합니다. STL은 주로 형상을 전달합니다. 생산에는 소재 사양, 핵심 치수, 공차, 마감, 조립 정보, 도면, DFM 결정도 필요할 수 있습니다. 사출 부품에서는 구배, 벽 두께, 수축, 언더컷, 탈형 방향이 안정적으로 제조할 수 있는지에 직접 영향을 줍니다.
작동하는 프로토타입 다음에 무엇을 해야 하나요?
기능 입증에서 제조 가능성 입증으로 넘어가세요. 실제 사용자와 테스트하고 실패를 기록하며, 목표 비용과 수량을 정하고, DFM을 마치고, 양산에 가까운 샘플을 만들고, 필요한 규정을 검토하며, 금형이나 양산에 투자하기 전에 공급업체 피드백을 받으세요.
3D 프린팅에서 사출로 언제 전환해야 하나요?
사출은 제품 디자인이 안정되고 예상 수요가 금형 투자를 정당화하며 성형 소재의 특성이 중요하고 규모에 따른 단가 하락이 사업성을 뒷받침할 때 고려하세요. 수요나 설계가 불확실하면 3D 프린팅, CNC, 단계적 산업화로 유연성을 유지할 수 있습니다.
양산 준비가 됐는지 어떻게 알 수 있나요?
큰 설계 변경이 멈추고, DFM이 완료되고, 생산 문서가 관리되고, 소재와 공차가 정해지고, 업체 역량이 입증되고, 규정 위험이 검토되고, 금형 샘플이 시험을 통과하고, 시범 생산에서 반복 가능한 품질을 보이면 양산에 가까워집니다.
결론
디자인을 제품으로 만드는 것은 디자이너가 공장에 한 번 인계하는 일이 아니라 가정을 증거로 바꾸는 과정입니다. 재고에 투자하기 전에 수요를 검증하고, 작동하는 프로토타입과 생산 준비가 된 엔지니어링을 구분하며, DFM으로 설계의 반복 생산을 가능하게 하세요. 고가의 금형 및 치공구에 투자하기 전에 양산에 가까운 소재를 시험하고, 되돌릴 수 없는 지출 전에 제조업체를 검증하며, 양산(MP) 전에 시범 생산으로 일관성을 입증하세요. 가장 탄탄한 제품 개발 과정은 최대한 빨리 제조에 도달하는 것이 아니라 디자인, 생산 시스템, 경제성, 시장 증거가 규모 확대를 정당화할 만큼 충분할 때 제조에 도달합니다.
Virse 블로그의 다른 글
워크플로

GPT Image 2.5 Noise and Oversharpening: Why Some Images Still Look AI-Generated
2026년 10월 9일 by Yifan Zhao
워크플로

GPT Image 2.5 Keeps Changing My Image: How to Use a "Keep List" for Reliable Edits
2026년 10월 9일 by Yifan Zhao
워크플로

GPT Image 2.5 Editing Drift: Why Images Get Blurry, Cropped or Worse After Multiple Edits
2026년 10월 9일 by Yifan Zhao
