Comment transformer un design en produit réel : que faire après le prototype ?
Vincent11 min de lecture ·

Transformer un design en produit réel consiste à passer d’un prototype fonctionnel à un produit fabriqué de manière fiable et rentable à grande échelle. Après le prototype, les étapes clés sont la conception pour la fabrication (DFM), la CAO prête pour la production, la validation des fournisseurs, les tests de production, l’outillage, la production pilote, le contrôle qualité et la production de masse.
Le défi tient au fait qu’un prototype fonctionnel n’est pas un produit prêt pour la production. Matériaux, tolérances, assemblage, outillage, conformité, rentabilité unitaire et régularité de production peuvent rester à résoudre. Une fois engagés moules, certification, stocks ou grandes séries, les erreurs coûtent bien plus cher. L’objectif est d’éliminer les risques majeurs avant chaque décision de fabrication coûteuse
Virse aide les équipes à relier concepts, références, ressources visuelles et décisions lorsque les idées avancent vers la production. Avec un canevas partagé, plusieurs agents IA et une mémoire de projet durable, elles peuvent préserver l’intention du design, les standards de marque et la cohérence visuelle tout au long du processus.

Comment transformer un design en produit réel, étape par étape ?
Un processus concret suit 12 étapes :
- Valider le problème et la demande.
- Étudier les produits concurrents.
- Définir exigences, prix et volume.
- Créer ou affiner la CAO.
- Construire le bon prototype.
- Tester avec de vrais utilisateurs.
- Itérer sur le design.
- Finaliser la DFM et l’ingénierie de production.
- Préparer la documentation de fabrication.
- Vérifier les fabricants et les échantillons représentatifs de la production.
- Approuver l’outillage et la production pilote.
- Mettre en place contrôle qualité, emballage, logistique et production de masse.
L’essentiel n’est pas seulement de suivre des étapes. Chacune doit éliminer un risque précis avant que le projet ne devienne plus coûteux.
Une séquence de risques utile est :
Problème → Demande → Fonction → Expérience utilisateur → Ingénierie → Fabrication → Rentabilité → Conformité → Outillage → Production → Échelle commerciale
Modifier un croquis coûte peu. Modifier un moule de production, beaucoup. Le développement produit devient plus sûr lorsque les décisions ne deviennent difficiles à inverser qu’après la mise à l’épreuve des hypothèses sous-jacentes.
Comment valider un produit avant sa fabrication ?
La fabrication ne doit pas être le premier investissement majeur. Déterminez d’abord si le produit mérite d’être fabriqué.
Tester le comportement réel des utilisateurs avant l’outillage

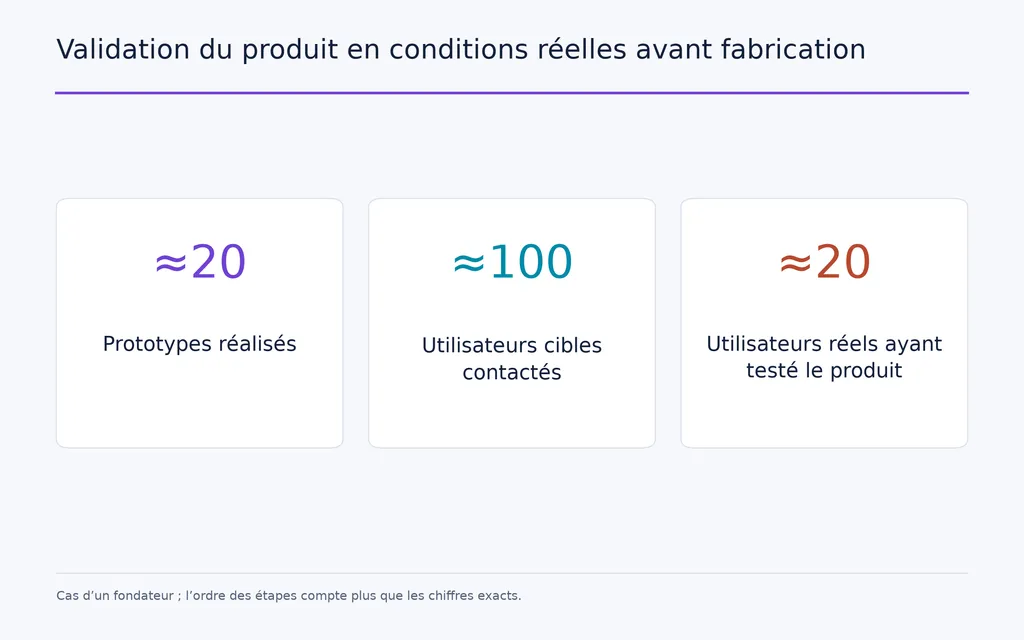

Dans un cas de fondateur étudié, un produit physique est passé par environ 20 prototypes, une prise de contact avec quelque 100 utilisateurs cibles et des tests avec environ 20 utilisateurs réels avant un engagement de production plus important.
Les nombres exacts comptent moins que la séquence.
Les utilisateurs ont manipulé le produit alors que les changements restaient relativement peu coûteux. Cela a permis de tester utilisabilité, hypothèses fonctionnelles et valeur du produit avant l’outillage.
Les signaux de validation les plus solides comprennent :
- L’utilisation répétée du produit
- Des retours précis liés à un problème
- Des demandes d’achat
- La volonté de payer
- L’acceptation de compromis réalistes
Les compliments sont des preuves faibles. Le comportement constitue une preuve plus forte.

Étudier la concurrence avant de finaliser le design
L’étude concurrentielle doit répondre à trois questions : Quelles alternatives existent ? Quelle gamme de prix les clients acceptent-ils déjà ? Quel problème important reste non résolu ?
Cela évite de développer des fonctions déjà disponibles ailleurs ou de fixer un coût cible incompatible avec le prix de marché attendu.
Du point de vue du design produit, il ne s’agit pas de copier des fonctions, mais d’identifier des lacunes d’utilisabilité, de performance, de processus, de matériaux, de positionnement ou de prix avant une ingénierie coûteuse.
Comment préparer la CAO pour la fabrication ?
La CAO est une étape importante, mais elle ne suffit pas à rendre un produit prêt pour la production.
La CAO de fabrication doit refléter le procédé de production
Selon le procédé, le fournisseur peut avoir besoin de :
- Matériaux
- Dimensions critiques
- Tolérances
- Exigences de surface
- Jeux d’assemblage
- Éléments de fixation
- Dépouilles
- Épaisseur des parois
- Surcotes de retrait
- Analyse des contre-dépouilles
- Direction de démoulage
- Plans de fabrication

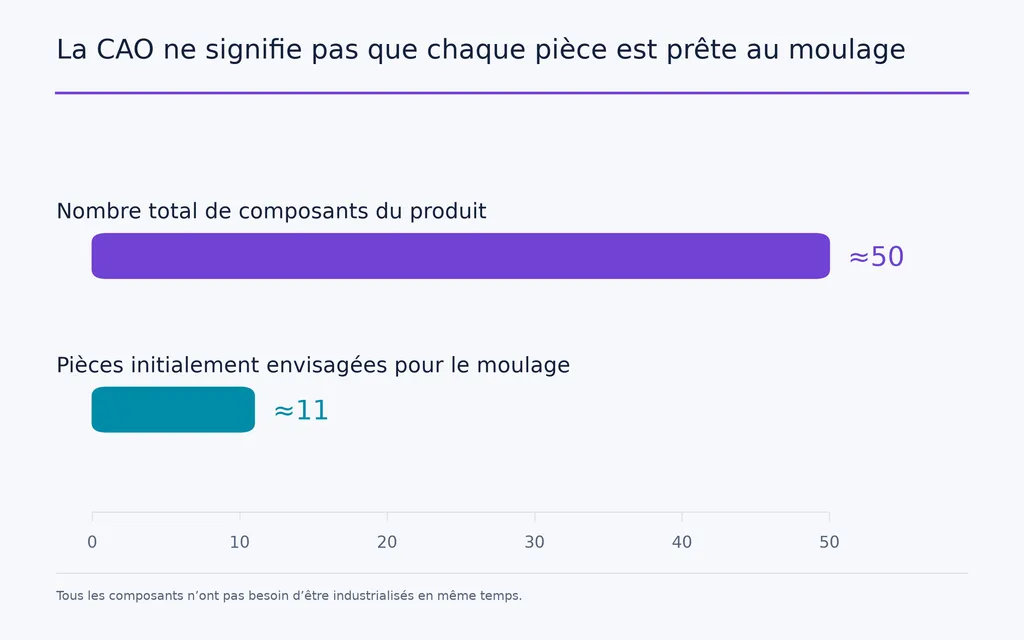

Un cas étudié concernait un produit d’environ 50 composants, dont quelque 11 pièces initialement envisagées pour le moulage. La CAO existait déjà, mais des décisions importantes de fabrication restaient à prendre.
La distinction utile est la suivante :
La CAO définit ce qu’est le produit. La DFM définit comment le fabriquer de manière fiable.

Industrialiser par étapes quand c’est possible
Le même cas illustre une stratégie utile : tous les composants ne doivent pas passer simultanément à la fabrication en grande série.
Les pièces dont la résistance est critique peuvent parfois être moulées en premier, tandis que celles à faible volume ou souvent modifiées restent imprimées en 3D.
Une industrialisation progressive limite le risque d’outillage tout en préservant la souplesse du design.
Pourquoi la DFM est-elle essentielle entre prototype et production ?
La DFM adapte un design afin que le procédé prévu le produise de manière fiable, répétable et à un coût acceptable.
C’est souvent le véritable pont entre prototype et production.
La DFM révèle les problèmes qu’un prototype peut masquer
Pour des produits injectés, elle peut traiter :
- Les dépouilles
- L’épaisseur des parois
- Les contre-dépouilles
- Le retrait
- La stratégie de plan de joint
- La direction de démoulage
- Les tolérances
- Le comportement des matériaux
- Le nombre de pièces
- L’ordre d’assemblage

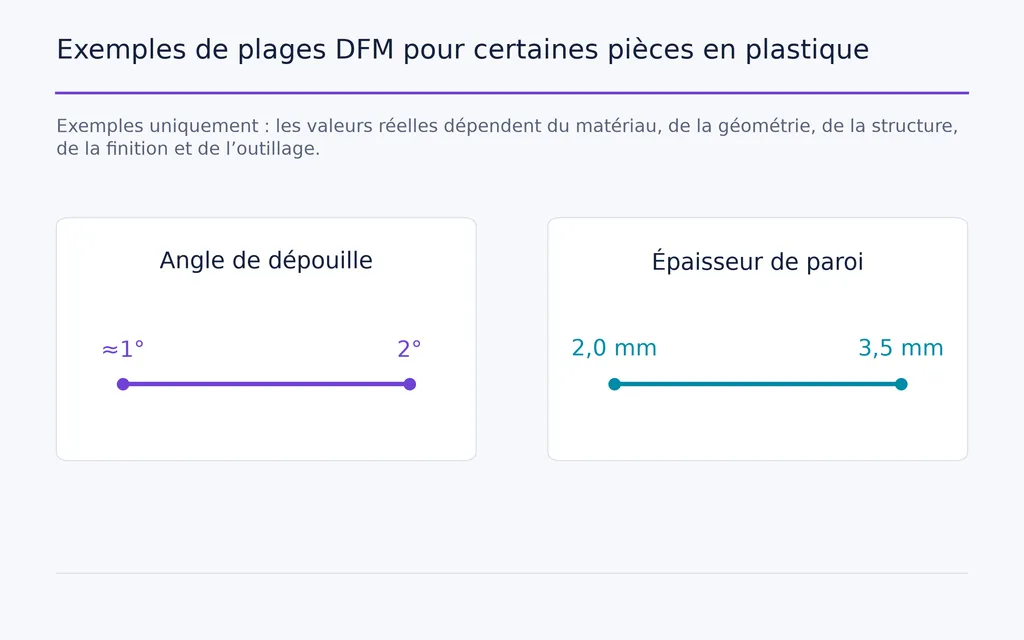

Les conseils professionnels étudiés utilisent des valeurs comme environ 1–2° de dépouille et 2,0–3,5 mm d’épaisseur de paroi pour certaines pièces plastiques. Ce ne sont pas des spécifications universelles. Les valeurs dépendent du matériau, de la géométrie, de la structure, de la finition et de la stratégie d’outillage.
Un autre cas concernait un composant assez petit, nécessitant pourtant de nombreuses retouches CAO et un moule coûtant des dizaines de milliers de dollars.
Une petite taille ne signifie pas automatiquement une fabrication simple.

Quel prototype faut-il avant la production ?
Le prototype n’est pas une étape unique. Différents prototypes éliminent différents risques.
Passer du prototype fonctionnel au prototype représentatif de la production
- Une preuve de concept vérifie si l’idée peut fonctionner.
- Un prototype d’aspect teste l’apparence.
- Un prototype fonctionnel teste le fonctionnement.
- Un prototype d’ingénierie évalue la robustesse.
- Un prototype représentatif de la production se rapproche des matériaux et procédés finaux.
- Une unité pilote vérifie si la production reproduit le résultat avec régularité.
Un projet matériel étudié comprenait déjà un circuit imprimé personnalisé, un ESP32-C3, une batterie LiPo, une application mobile et un boîtier imprimé en 3D. Il fonctionnait, mais restaient à résoudre fabrication du boîtier, électronique de production, assemblage, emballage, conformité et montée en volume.
Cet exemple résume l’essentiel :
Un matériel fonctionnel n’est pas automatiquement prêt à être commercialisé.
Tester des matériaux proches de la production avant l’outillage
Un produit à plusieurs pièces étudié envisageait plus de 20 000 $ d’outillage avec des procédés comme le moulage ABS, le surmoulage et le soudage par ultrasons.
Un prototype peut valider la géométrie et la fonction de base sans reproduire toutes les propriétés des matériaux finaux.
Quand l’outillage devient plus cher, les tests représentatifs de la production deviennent plus précieux, car les modifications tardives coûtent davantage.
Quand passer de l’impression 3D au moulage par injection ?
Aucune quantité universelle ne détermine quand passer de l’impression 3D au moulage par injection.
La décision dépend du volume, de la stabilité du design, des matériaux requis, du coût d’outillage, de la vitesse et de la rentabilité unitaire visée.
Comparer souplesse et rentabilité unitaire
L’impression 3D est utile à faible volume ou si le design évolue encore.
L’injection devient plus pertinente lorsque :
- La géométrie est stable
- La demande se précise
- Les matériaux moulés finaux sont nécessaires
- Le volume augmente
- Le moindre coût unitaire justifie l’outillage

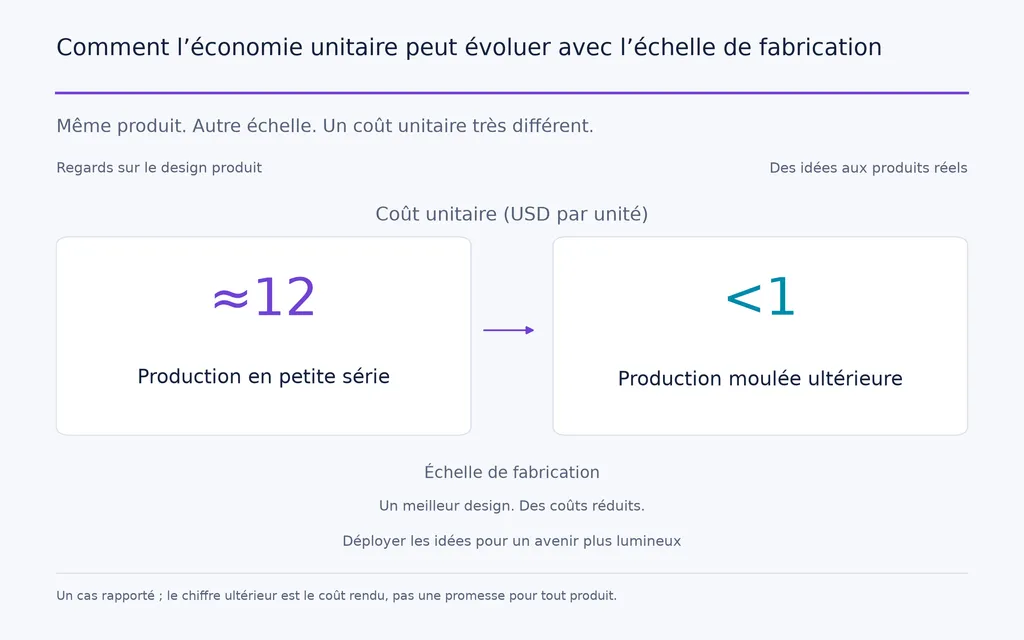

Un cas mené par un fondateur est passé d’une petite production coûtant environ 12 $ par unité au moulage, avec des coûts rendus rapportés ultérieurement inférieurs à 1 $ par unité.
Tous les produits n’atteindront pas cette rentabilité. Cela montre pourquoi l’économie du prototype et celle de la production de masse peuvent être très différentes.

Comment choisir un fabricant avant l’outillage ?
Le devis le moins cher n’est pas automatiquement le moins risqué.
Chercher des capacités techniques, pas seulement un prix
Un bon fabricant doit pouvoir expliquer :
- Comment le produit sera fabriqué
- Quels problèmes DFM doivent être corrigés
- S’il a fabriqué des produits similaires
- Quels procédés sont réalisés en interne
- Qui crée les échantillons
- Comment l’outillage est contrôlé
- Comment fonctionnera le contrôle qualité
Dans un cas, un fournisseur s’est distingué en repérant des problèmes de dépouille et d’épaisseur des matériaux, plutôt qu’en renvoyant simplement un prix.
Détecter des problèmes avant l’outillage peut apporter plus de valeur que proposer le devis le plus bas.
Encadrer la sous-traitance avec des jalons clairs
Notre recherche comprend aussi des projets sous-traités ayant largement dépassé le budget, ou dont l’outillage coûteux n’a pas produit un résultat vendable.
La leçon pratique consiste à définir :
Jalons, livrables, critères de test, critères d’acceptation, seuils budgétaires et conditions d’arrêt.
Ne vous contentez pas d’une promesse de faisabilité. Exigez des preuves que chaque étape de développement a réellement atteint son objectif.
Que se passe-t-il après l’outillage, avant la production de masse ?
L’outillage ne doit pas mener directement à une grosse commande.
Il faut ensuite prouver le système de fabrication.
Utiliser la production pilote pour tester la répétabilité
Une progression plus sûre est :
Outillage → Premiers échantillons → Corrections → Production pilote → Revue qualité → Production de masse
Un échantillon parfait ne prouve pas que la centième unité le sera aussi.
La production pilote peut révéler :
- Des variations de tolérances
- Des erreurs d’assemblage
- Des défauts d’aspect
- Des composants irréguliers
- Des problèmes d’emballage
- Des goulots de production
- Des procédures qualité insuffisantes
Les tests de prototype valident le produit. La production pilote valide le procédé.
Examiner la conformité avant de figer le design
Pour les produits électroniques et sans fil, des exigences telles que CE, RED ou FCC peuvent affecter électronique, antennes, boîtier, composants, documentation et tests.
La leçon de développement produit est d’étudier la conformité assez tôt pour éviter des modifications techniques obligatoires après qu’un outillage coûteux a figé le design.
Combien coûte le passage du design au produit réel ?
Il n’existe aucune moyenne universelle utile.
Notre recherche comprend des projets lancés pour quelques milliers de dollars, des moules individuels coûtant des dizaines de milliers et des échecs d’outillage à six chiffres.

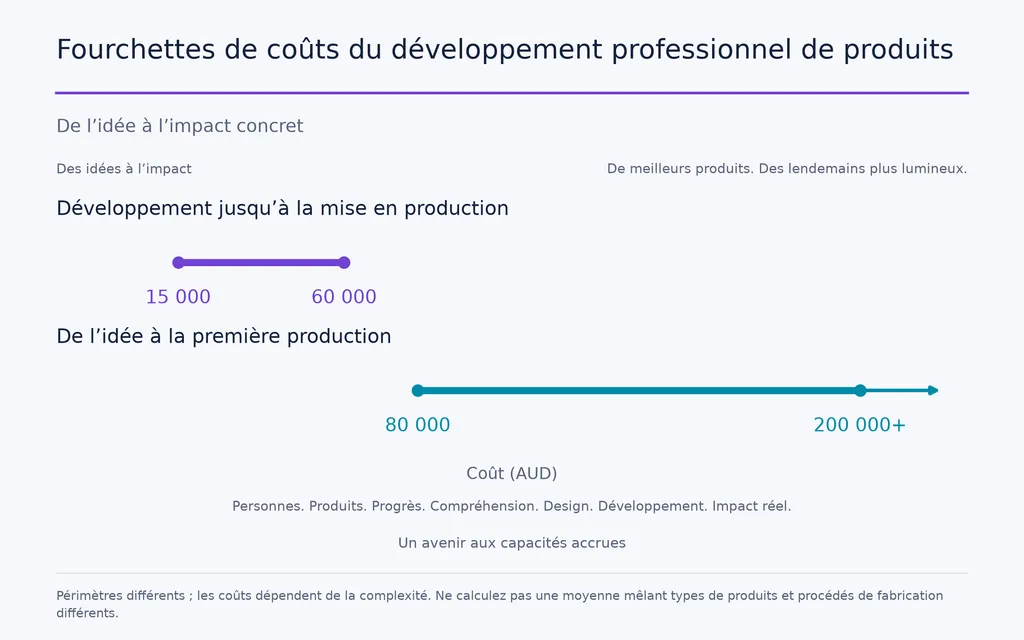

Les estimations professionnelles de développement produit étudiées vont d’environ 15 000–60 000 AUD pour un développement prêt pour la production à quelque 80 000–200 000 AUD ou plus pour un programme complet de l’idée à la première production, selon la complexité.
Les projets simples peuvent prendre plusieurs mois ; électronique complexe, produits connectés ou certification peuvent demander bien plus longtemps.
Il ne faut pas moyenner ces chiffres, qui représentent des produits et modèles de développement fondamentalement différents.

La meilleure question budgétaire est :
Quelle incertitude doit être levée avant d’approuver la prochaine grande dépense ?
Pourquoi la fabrication n’est pas la fin du développement
Réussir un lot ne crée pas automatiquement une activité produit prospère.
Un produit étudié a finalement atteint plus de 150 magasins, mais les petites premières commandes compliquaient le réapprovisionnement. De plus grandes possibilités commerciales ont créé un autre problème : disposer de beaucoup plus de stocks pour soutenir la distribution.
Cela révèle une étape souvent négligée de la mise en produit.
Un produit réel doit finir par relier la fabrication à :
Emballage → Stocks → Logistique → Marge → Réapprovisionnement → Distribution → Retours clients
La première série n’est pas l’arrivée. Elle apporte de nouvelles preuves pour les prochaines décisions de design et d’entreprise.
Questions fréquentes
Un fichier STL suffit-il à fabriquer ?
Généralement non. Il communique surtout la géométrie. La production peut aussi exiger matériaux, dimensions critiques, tolérances, finitions, informations d’assemblage, plans et décisions DFM. Pour les pièces injectées, dépouilles, parois, retrait, contre-dépouilles et direction de démoulage peuvent directement déterminer la fiabilité de fabrication.
Que faire après un prototype fonctionnel ?
Passez de la preuve de fonctionnement à celle de fabricabilité. Testez avec de vrais utilisateurs, documentez les échecs, définissez coût et volume cibles, finalisez la DFM, construisez des échantillons représentatifs, examinez la conformité applicable et obtenez les retours fournisseurs avant d’engager outillage ou production de masse.
Quand passer de l’impression 3D à l’injection ?
Envisagez l’injection lorsque le design produit est stable, que la demande justifie l’outillage, que les propriétés du matériau moulé comptent et que le moindre coût unitaire à l’échelle soutient la rentabilité. Si demande ou design restent incertains, impression 3D, CNC ou industrialisation progressive préservent la souplesse.
Comment savoir si un produit est prêt pour la production de masse ?
Il s’en rapproche lorsque les grandes modifications ont cessé, la DFM est terminée, la documentation est maîtrisée, matériaux et tolérances sont définis, les fournisseurs ont prouvé leurs capacités, les risques de conformité sont examinés, les échantillons d’outillage passent les tests et la production pilote démontre une qualité répétable.
Conclusion
Transformer un design en produit n’est pas une simple transmission du designer à l’usine : c’est remplacer les hypothèses par des preuves. Validez la demande avant de vous engager dans des stocks, distinguez un prototype fonctionnel d’une ingénierie prête pour la production, utilisez la DFM pour rendre la conception reproductible, testez des matériaux proches de ceux de production avant d’investir dans un outillage coûteux, vérifiez les fabricants avant toute dépense irréversible et utilisez la production pilote pour prouver la régularité avant la production de masse (MP). Le processus de développement le plus solide n’atteint pas la fabrication au plus vite : il n’y arrive que lorsque design, système de production, rentabilité et preuves de marché justifient suffisamment la montée en volume.
Plus d’articles du blog Virse
Flux de travail

GPT Image 2.5 Noise and Oversharpening: Why Some Images Still Look AI-Generated
9 octobre 2026 by Yifan Zhao
Flux de travail

GPT Image 2.5 Keeps Changing My Image: How to Use a "Keep List" for Reliable Edits
9 octobre 2026 by Yifan Zhao
Flux de travail

GPT Image 2.5 Editing Drift: Why Images Get Blurry, Cropped or Worse After Multiple Edits
9 octobre 2026 by Yifan Zhao
